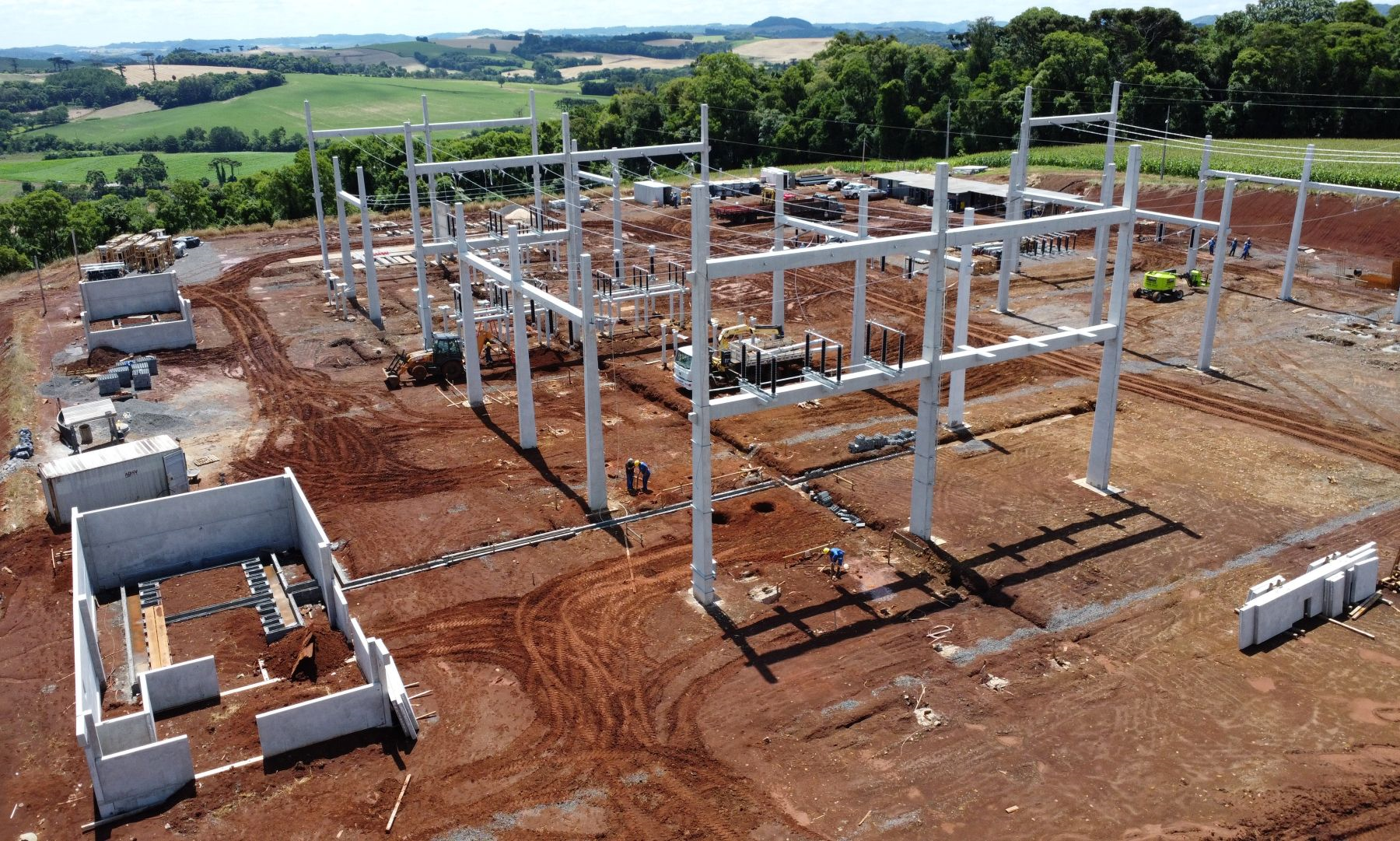

As obras civis da nova subestação da Creral, em Sananduva, estão em fase final, restando apenas o levantamento da casa de comando. Os pórticos de ancoragem (pilares maiores) e de barramentos (pilares menores), assim como as estruturas secundárias destinadas aos equipamentos eletromecânicos, já estão devidamente posicionados.
Também foram instalados os cabos aéreos de aterramento para proteção contra descargas atmosféricas (SPDA), interligados à malha de aterramento.
A instalação dos equipamentos eletromecânicos já teve início, incluindo para-raios, transformadores de corrente (TCs), transformadores de potencial (TPs), isoladores de pedestal, chaves seccionadoras de montagens altas e baixas.
Para o mês de dezembro, está prevista a montagem do transformador rebaixador de 138/23KV de 9,375 MVA e em janeiro os demais equipamentos como os disjuntores de alta tensão 138KV, de média tensão 23KV e dos religadores automáticos.
